綜合管廊支架預埋件施工方案
對綜合管廊支架安裝的要求和標準,大家對綜合管廊支架預埋件施工了解的有多少呢?安裝是一項工程中最重要的一個環節,這關系到支架以后的使用,更是關系到管架工程的質量。既然如此重要,我們就更要了解其安裝施工方案。下面就讓我們來深入了解一下吧。
1.支架預埋件說明
支架預埋件符合設計要求:
①采用Q235B鋼,內緣需帶齒牙,以保證與連接件之間依靠精確的機械咬合實現安全的抗剪、抗滑移性能,為整個系統提供可靠連接。
②采用背部焊接連接,以保證拼縫處傳力可靠。
③有刻度,以方便施工安裝時的現場加工。
2.支架預埋件施工工藝流程
預埋件預埋:檢查預埋件→預埋件的定位→預埋件固定→檢查→混凝土澆灌→拆模板→清理預→預埋件檢查。
3.預埋件檢查
開始預埋之前,應檢查預埋件的品種、規格、數量是否與該工程設計要求相符并有合格證書。并按工藝要求抽查預埋件的外形尺寸和焊縫質量。焊接應牢固、焊縫應飽滿、無裂紋、夾渣、氣泡等缺陷。槽形預埋件應檢查槽內泡沫條填充是否完好。并按樓層需要的預埋件品種、規格、數量進行配置。
4.預埋件定位與固定(關鍵工序、質量控制點)
(1)根據剪力墻的分格尺寸,按工程預埋件點位布置圖的位置、品種、數量要求進行埋設。
(2)預埋件距墻體構件的邊距應按設計要求確定。
(3)預埋件的定位偏差應符合下列要求:標高偏差不大于10.0mm,軸線與幕墻軸線的偏差前后不大于10.0mm,左右偏差不大于20.0mm。
(4) 檢查預埋件定位完畢后,檢驗員應進行檢查并記錄。
(5) 預埋件定位后,把預埋件上錨筋與主體結構的鋼筋焊接牢固。定位后預埋件表面與模板表面應緊密貼合。
5.焊接

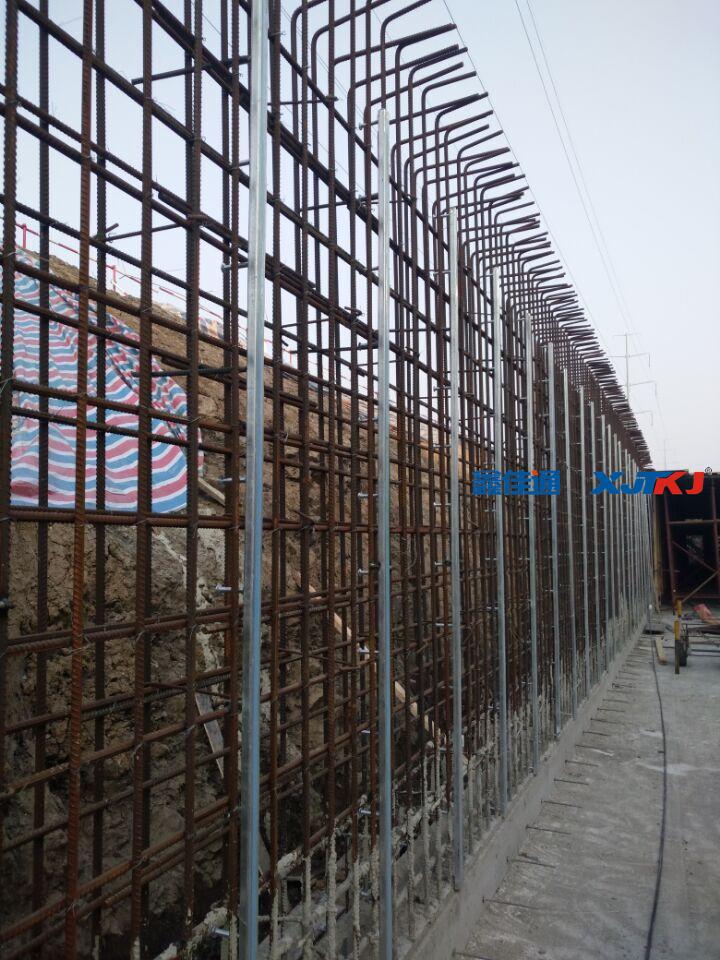

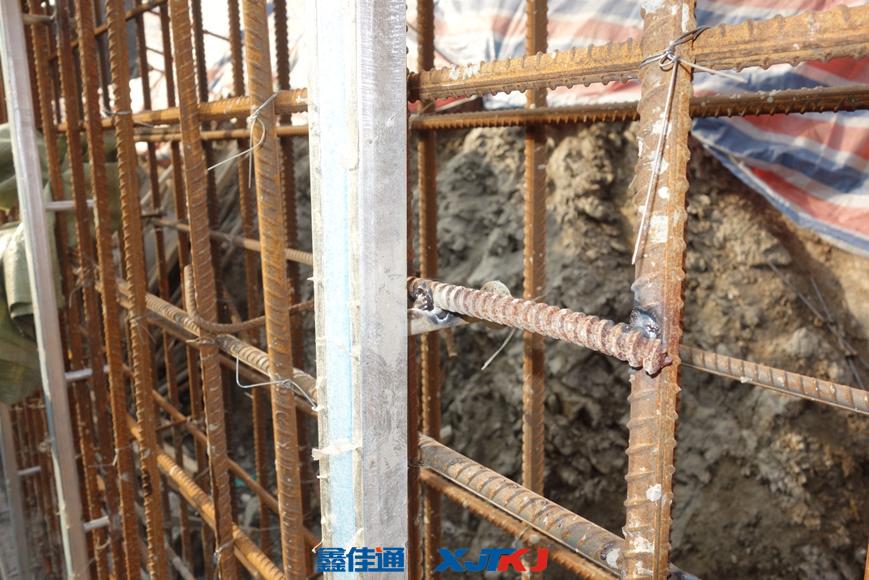

固定錨栓與U型槽背面牢固連接,錨栓之間間距恰好與土建的橫向鋼筋間距一致,保證每個錨栓可以緊貼鋼筋上面放置。在保證預埋件的垂直度后,把錨栓焊接在鋼筋上,這樣就可以保證預埋的支架不發生位移。如下圖:
6.支架預埋件安裝定位工藝措施
對于剪力墻一側有支架預埋件具體施工做法:在土建剪力墻鋼筋綁扎完畢后,用水平儀以底層25cm高的墻面確定支架預埋件的垂直度,然后將預埋件下方第二、五號錨栓點焊在箍筋上,預埋件中間及上方錨栓則焊接鋼筋,使鋼筋起點到支架預埋件預埋件平面的距離正好為墻的厚度,待模版支完后,再對支架預埋件進行逐個找平固定。
對于剪力墻兩側都有支架預埋件具體施工做法:使支架預埋件平面到鋼筋表面的距離達到剪力墻的保護層厚度,然后再用水平儀確定支架預埋件的垂直度。

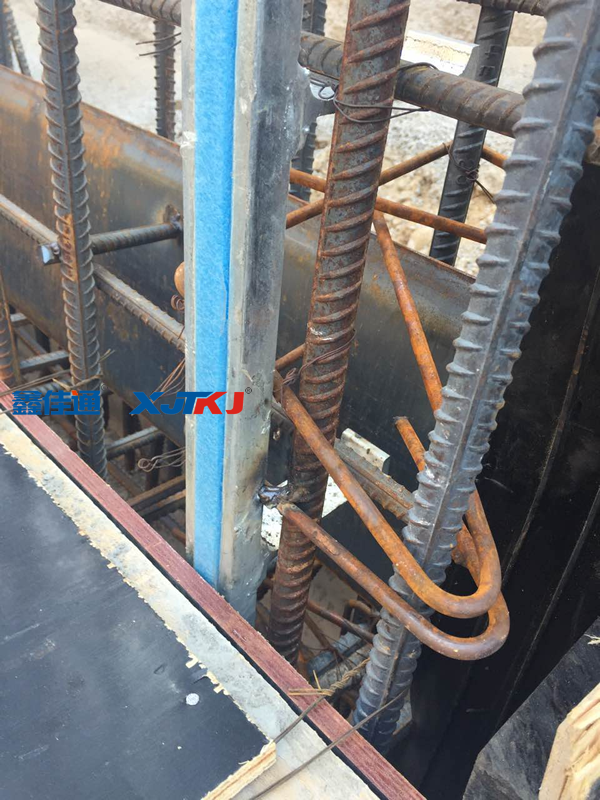

若在預埋過程中碰到支架預埋件錨栓在箍筋的空檔處,則可添加輔助鋼筋。如下圖:
7.混凝土澆灌
支架預埋件埋設好以后,在澆筑、搗砼時,要注意保護預埋件?;炷潦┕さ恼駝?dòng)棒在預埋件周邊應延長振搗時間,預埋件周邊的砼一定要澆搗密實,避免產生漏漿及空鼓現象,影響預埋件的預埋質量。
混凝土澆灌、搗固時,注意防止預埋件發生位移與模板分離。
8.拆模版,支架預埋件清理
清理粘附在預埋件外表面上混凝土,露出其表面。
9.支架預埋件檢查
(1)在彈線放樣過程中,預埋件位置的檢查與結構檢查的工作相繼展開,依據某一軸線為檢查起始點,進行預埋件位置與結構的檢查,并記錄檢測結果。
(2)對照預埋件的編號圖,依次逐個進行檢查,用激光經緯儀、水平儀、鉛垂儀等儀器檢查預埋件相互的位置偏差。標高偏差大于10.0mm,軸線與剪力墻軸線的偏差前后不大于10.0mm,左右偏差不大于20.0mm。將每一編號處的結構偏差,與預埋件的偏差值記錄下來,將記錄結果提交給設計進行分析,對偏位預埋件進行補救措施,同時記錄結構偏差大于設計標準的,請總承包單位配合進行處理。
(3)對檢查出不合格的預埋件應做好記錄,及時查明原因并提交業主(甲方)等相關方面確認。若預埋件結構偏差較大,已超出施工圖范圍或垂直度達不到國家和地方標準的,則應將報告以及檢查數據,呈報給業主、監理、總包與設計人員,并提出建議性方案供有關部門參考,待業主、監理、設計同意后再進行施工。
(4)若偏差在允許范圍內,則依據施工圖進行施工。
據 BHI 中國擬在建項目網統計,2018 年全國 綜合管廊擬在建項目共 455 個,總投資約 4000 億元。其中,擬建項目 359 個;廣西、安徽、河 南等地項目數量較多;隨路建設是當前管廊建設 的主要模式。展望 2019 年,基建補短板和裝配式 建筑的發展有望為管廊建設帶來積極影響,預計 新開工項目超過百個,總投資約 1400 億元。綜合管廊支架安裝是未來的趨勢。
非特殊說明,本文為本站原創(翻譯)文章,轉載請注明:本文轉自:江西鑫佳通科技股份有限公司。
管廊支架:http://www.jiatongcn.com/news/1331352102.html
想了解更多請點擊===>>管廊支架 管廊支架施工
行業知識相關推薦
- 地鐵工程項目中抗震綜合管廊支架的使用有哪些優勢? 2019-10-04
- 地下綜合管廊支架如何抗震?管廊抗震權威介紹 2018-05-14
- 抗震支架、裝配成品支架、城市管廊支架解析 2020-06-30
- 解答:地下城市綜合管廊如何規劃、布局、施工等問題 2020-05-27
- 綜合管廊支架預埋件如何施工? 2020-04-09
- 產品推薦
管廊支架
- 相關搜索關鍵詞
- 哪里有綜合抗震支吊架
- 綜合管廊支架加工廠
- 機電抗震支架方案
- 管廊支架綜合管廊廠
- 綜合管廊支架供應
- 成品抗震支架綜合
- 綜合管廊抗震支吊架廠家
- 抗震支架綜合
- 抗震支架成品抗震支架綜合
- 綜合管廊抗震支吊架質量好的
相關評價:
